榆林市“三馆”(博物馆、展览馆、图书馆)位于陕西省榆林市高新区,项目的南侧为万达广场,东侧为明珠大道,北侧为沙河路,西侧为规划通达路。由博物馆、展览馆和图书馆三部分组成,总建筑面积22.26万㎡。主要结构选型:框架/剪力墙/钢结构。

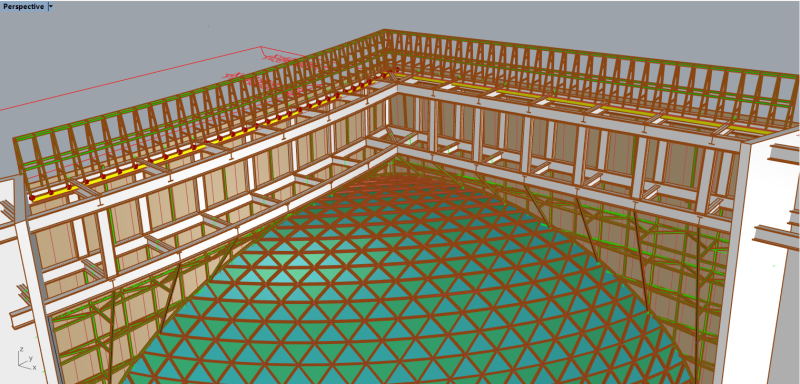

三馆西北角展览馆主入口为钢结构悬挑桁架,桁架下部悬挂网壳幕墙,外侧为GRC幕墙。该桁架由2榀空间桁架KJHJ1和HJHJ2组成,平面上呈L形,位于轴线1-D~1-H轴×1-1~1-6之间,两榀悬挑桁架相交于1-D×1-2处。桁架顶为不规则坡屋面。

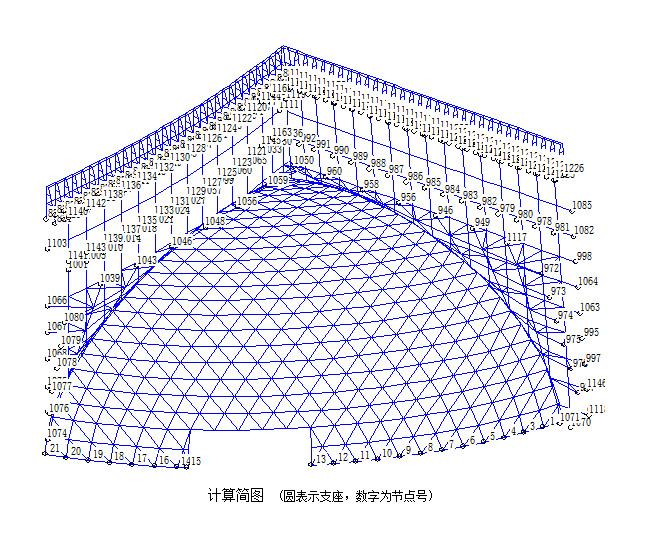

钢结构悬挑桁架施工悬挑长、重量大、提升高度高。项目管理部携手监理部审核悬挑钢构专项方案,组织专业技术人员复核钢结构计算书,经多次论证,采用先地面拼装整体提升方案,采用“超大型液压同步提升施工技术”方法。通过该项方案将大大降低现场高空焊接的施工量和施工难度。
悬挑钢结构提升前,我监理单位高度重视,公司领导与总工办专家来现场关于本次提升再次进行复核并做出详细的要求。
在提升过程中兵器监理公司采用计算机软件对桁架提升进行受力分析,并采取全过程的质量跟踪和检测措施,确保安全施工和工程质量。
拼装过程前我监理反复测量和复核,严格按照深化设计的控制坐标点进行坐标拟合和检测拼装单元的几何尺寸,采用高精度全站仪对拼装单元进行空间三维坐标控制。优化吊装方案,对于悬挑桁架采取地面拼装,整体提升。对于小型构件采取吊装,最大程度减少吊次。

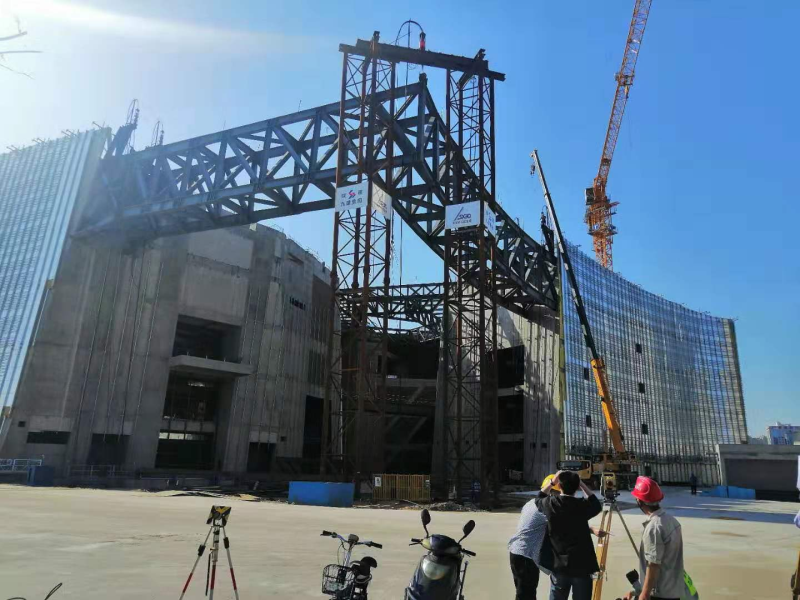

4月23日项目管理部及监理部全程旁站和指导下,在经过紧张有序的施工,终于成功将总重280吨的悬挑桁架提升完成。
本次提升从准备到结束历经30天。本次悬挑桁架提升的成功源于前期的充分准备与复核,彰显了监理部和各单位的科学管理及合理布局。此次悬挑钢桁架的吊装完成标志着榆林三馆项目的主体结构全部完成,为以后的精装修阶段鉴定了基础。
